Chung Ah Vina 플라스틱 멤브레인 필터 공장 확장 프로젝트는 착공일로부터 4개월간 공사가 진행 중이며, 계획된 공정률의 약 70%에 도달했습니다.
시공 과정에서 프로젝트 관리 위원회는 날씨, 인력, 자재 등의 문제로 어려움을 겪었습니다. 하지만 목표 달성을 위해 관련 부서와 긴밀히 협력하여 최적의 시공 방안을 마련했습니다.
현재 우수 배수 시설, 폐수 배수 시설, 그리고 기초 공사는 90% 완료되었습니다. 운영위원회는 생산 작업장을 위한 트러스와 기둥 조립 단계를 진행하고 있으며, 공장 기초 공정도 80% 완료되었습니다.
사무실 건물의 경우 2층 지붕 공사가 진행 중이고, 1층 벽의 석고 작업이 완료되었습니다.
2023년 9월 6일까지 Chung Ah Vina 프로젝트가 완료되어 투자자에게 인계될 것으로 예상됩니다.
2023년 7월 19일 공사 현장의 실제 이미지:

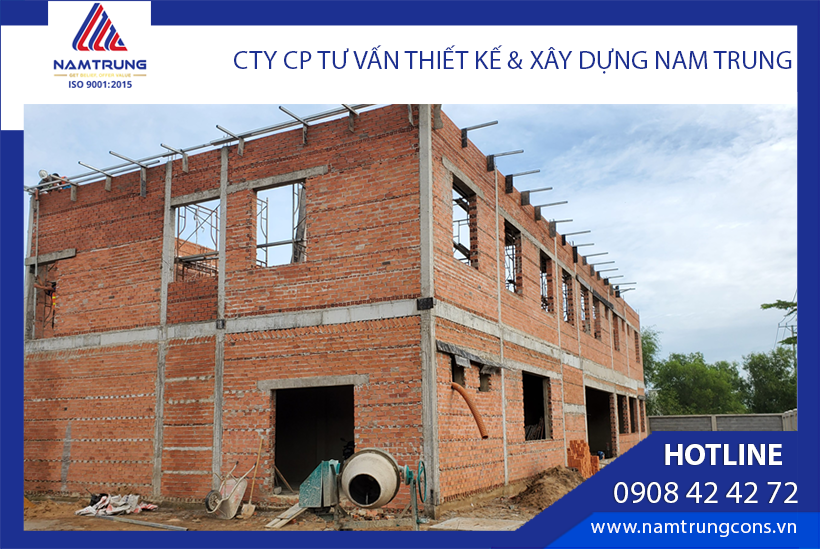

![[2023년 7월 19일 업데이트] Chung Ah Vina 공장 확장 프로젝트 건설 진행 상황 6 Nhà văn phòng đang được đội xây dựng tô trát tầng 1 & chuẩn bị lắp đặt mái tầng 2](https://namtrungcons.vn/wp-content/uploads/2025/01/Nha-van-phong-chuan-bi-lap-mai-va-to-ben-trong.png)
건설팀은 사무실 건물 1층에 석고를 바르고 2층 지붕을 설치할 준비를 하고 있습니다.
![[2023년 7월 19일 업데이트] Chung Ah Vina 공장 확장 프로젝트 건설 진행 상황 7 Tầng 2 nhà văn phòng đang xây dựng hoàn thiện hệ vách](https://namtrungcons.vn/wp-content/uploads/2025/01/doi-xay-dung-dang-hoan-thien-xay-dung-he-vach-tang-2-nha-van-phong.png)
사무실 건물 2층이 공사 중이며, 벽체 시스템이 완성되었습니다.

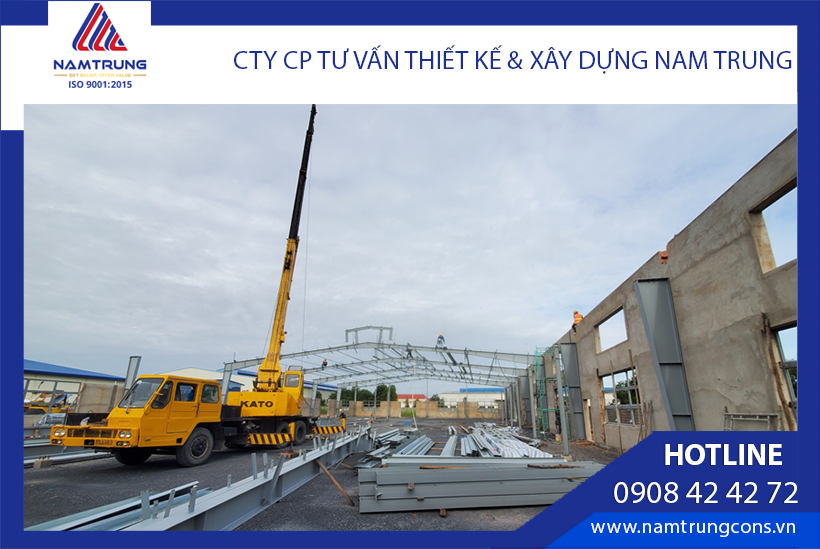

![[2023년 7월 19일 업데이트] Chung Ah Vina 공장 확장 프로젝트 건설 진행 상황 8 Khu vực nhà xưởng sản xuất đang được lắp đặt cột & kèo](https://namtrungcons.vn/wp-content/uploads/2025/01/keo-cot-nha-xuong-dang-duoc-lap-dung.png)
공장 구역에 기둥과 트러스를 설치하고 있습니다.
![[2023년 7월 19일 업데이트] Chung Ah Vina 공장 확장 프로젝트 건설 진행 상황 9 Công nhân đang lắp đặt, trám lại hệ khung cửa sổ xưởng sản xuất](https://namtrungcons.vn/wp-content/uploads/2025/01/hinh-anh-lap-dung-khung-cua-so-nha-xuong.png)
작업자들이 공장 창문 프레임 시스템을 설치하고 다시 밀봉하고 있습니다.

![[2023년 7월 19일 업데이트] Chung Ah Vina 공장 확장 프로젝트 건설 진행 상황 10](https://namtrungcons.vn/wp-content/uploads/2025/01/toan-canh-cong-trinh-chung-ah-nhin-tu-ben-ngoai.png)
Chung Ah 건물 외부에서 본 전경
